Installation af BESS-battericontainer i Danmark
En BESS-container kræver normalt et projekteret betonfundament eller et tilsvarende bæredygtigt fundament, en kraftig el-tilslutning og en brandteknisk vurdering. Det er ikke tilstrækkeligt blot at placere containeren på fire betonklodser uden en statisk beregning. Som udgangspunkt kræver vi 1,5KW strøm allerede tilgængeligt. Ellers kan man købe mindre anlæg det monteres i nærhed af bryggers under tag og kan oplade elbiler m.v. Det skriver GREENFOSS A/S.
Installationens omfang afhænger især af batterikapaciteten i MWh, inverterens effekt i kW eller MW og afstanden til bygningen. Kommunen, det lokale beredskab, netselskabet og en autoriseret elinstallatør har forskellige roller i godkendelse og udførelse.
1. Hvor stor skal betonsoklen være?
En almindelig 20-fods container er cirka 6,06 meter lang og 2,44 meter bred. En moderne BESS-container med eksempelvis 5 MWh batterikapacitet kan veje omkring 40-45 ton.
Catl kan bestå af mange små enheder eller 1 stor, med samhusning, overbygning eller regn beskyttelse med tagrender m.v. Bemærk at regnvand ikke må udledes til kloak. Bemærk at regnvand og vandmiljølovgivningen giver ret til afledning til lavere kotehøjder, men prioriteter i godkendelser kan give modsat effekt.
Mange anlæg vejer nogenlunde det samme, forudsat der er tale om samme batterityper. Greenfoss A/S oplyser eksempelvis en vægt på 43 ton for sit 20-fods 5 MWh-anlæg.
Til en indledende projektering kan følgende dimensioner derfor bruges:
| Fundament | Foreløbig dimension |
|---|---|
| Containerens længde | 6,06 m |
| Containerens bredde | 2,44 m |
| Betonpladens længde | 7,0 m |
| Betonpladens bredde | 3,5 m |
| Betonpladens areal | 24,5 m² |
| Foreløbig pladetykkelse | 25-35 cm |
| Betonforbrug ved 30 cm | 7,35 m³ |
| Anslået betonvægt ved 30 cm | 17-18 ton |
Vigtigt: En 30 cm armeret betonplade er et projekteringseksempel, ikke et dokumenteret minimumskrav. Fundamentets tykkelse, armering og eventuelle punktfundamenter skal dimensioneres efter jordbund, frost, grundvand, containerens støttepunkter og fabrikantens belastningsdiagram.
Følges skal brandmyndigheders godkendelser herunder afstande til andre bygninger. Selvom der er større chance for at en elbil byder i brand, fordi vi anvendes brandfri elementer og/eller intern slukning, så kræves alle myndigheders godkendelse før, at vi kan anvise et specificeret tilbud.
Et fundament på 7 × 3,5 meter giver plads omkring containeren, men ikke nødvendigvis tilstrækkeligt serviceareal. Det samlede anlægsområde skal derfor være større, især hvis kommune kræver adgangsveje.
BESS fundamentet bør projekteres med:
- Armeret beton og dokumenteret bæreevne.
- Komprimeret og egnet bærelag samt eventuelt frostbeskyttelse.
- Fastsættelse eller forankring efter fabrikantens krav.
- Kabelrør og gennemføringer til el, kommunikation og jordforbindelse.
- Afvanding, så regnvand ikke samler sig omkring batterierne.
- Adgang for service, kran og redningsberedskab.
Et tungt BESS-anlæg kan også etableres på eksempelvis betonbjælker, punktfundamenter eller pæle, hvis det er konstruktivt dokumenteret som sikkert. Endvidere kan vi nedgrave anlæg f.eks. i boligforeninger, med behørigt redundant oversvømmelsessikring.
2. Hvilke kabler skal føres til huset eller virksomheden?
Det afgørende er, om containeren har en indbygget inverter, eller om batterierne leverer højspændt jævnstrøm til en separat inverter.

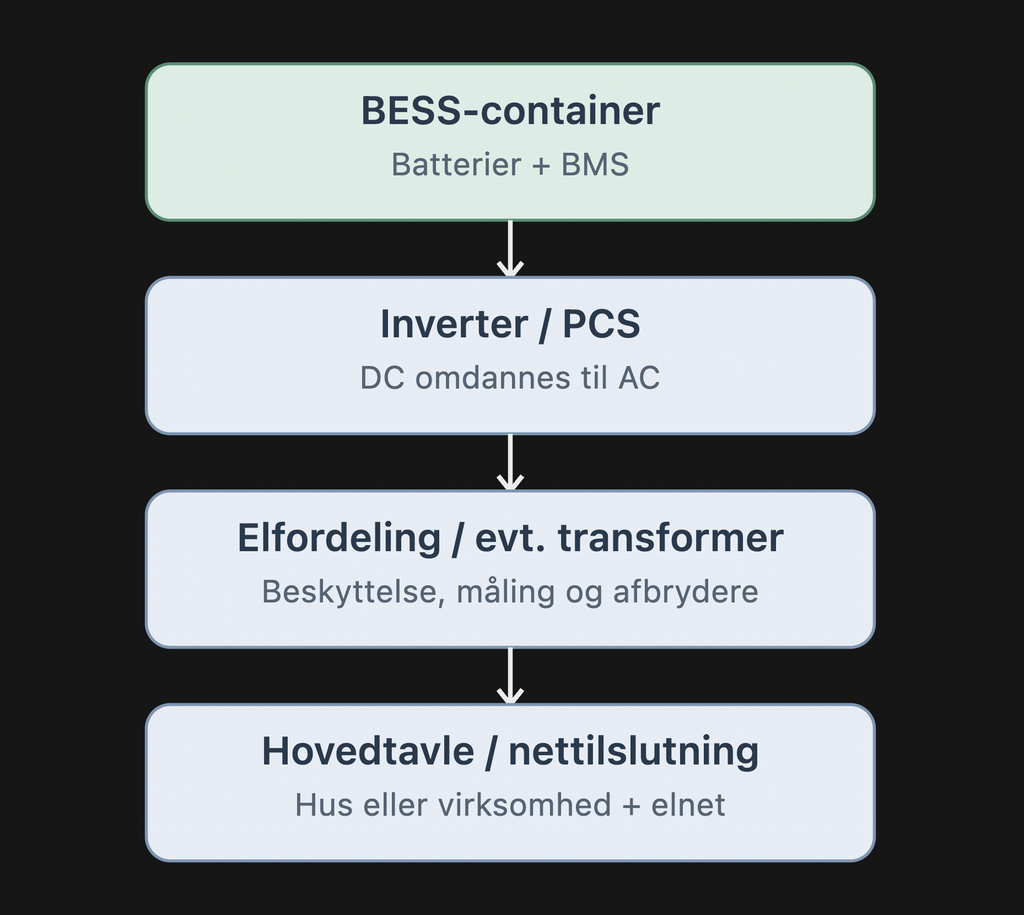

Principdiagram for en nettilsluttet BESS container:

Forenklet principskitse. Inverter og transformer kan være indbygget, eksterne eller ikke nødvendige i den viste rækkefølge afhængigt af anlægstypen. Beskyttelses- og styrefunktioner er ikke fuldt vist.
| Installation | Formål |
|---|---|
| Kraftkabler AC | Overfører elektricitet til og fra hovedtavle eller transformer |
| DC-kabler | Mellem battericontainer og ekstern inverter, hvis nødvendigt |
| Jordforbindelse og potentialudligning | Beskyttelse mod elektriske fejl |
| Fiber eller datakabel | Kommunikation til energistyring og overvågning |
| Styre- og signalkabler | Alarmer, afbrydelse og eventuel brandstyring |
| Hjælpeforsyning | Strøm til køling, varme, overvågning og sikkerhedssystemer |
| Eventuelle brandtekniske forbindelser | Alarmoverførsel og sikkerhedsstyring, hvor projekteret |
BESS kan altså kræve både kraftkabler, fiberkabler, styrekabler og jordforbindelse.
Kablerne skal som udgangspunkt føres til bygningens hovedfordeling eller et særskilt tilslutningsanlæg, ikke blot til en almindelig stikkontakt eller en tilfældig undertavle. Husk alene vores autoriserede elektrikere må foretage tilslutninger eller ændringer.
Eksempler på belastningen af tilslutningen
BESS-containere fra 10 til 60 fod – maksimal batterikapacitet og effekt
Tabellen viser høje, foreløbige projekteringsværdier for LFP-batterier i 2026. Der skelnes mellem batterikapacitet i MWh og invertereffekt i MW. Den maksimale effekt afhænger af inverter, battericellernes C-rate, køling og nettilslutning.
| Container størrelse | Længde | Batterikapacitet, MWh | Effekt, kW | Effekt, MW |
|---|---|---|---|---|
| 10 fod | 3,05 m | 0,5–1,0 | 250–500 | 0,25–0,50 |
| 20 fod | 6,06 m | 5,0–6,9 | 2.500–3.450 | 2,50–3,45 |
| 30 fod | 9,14 m | 5,0–8,0 | 2.500–4.000 | 2,50–4,00 |
| 40 fod | 12,19 m | 6,5–10,0 | 3.250–5.000 | 3,25–5,00 |
| 45 fod | 13,72 m | 8,0–12,0 | 4.000–6.000 | 4,00–6,00 |
| 53 fod | 16,15 m | 10,0–14,0 | 5.000–7.000 | 5,00–7,00 |
| 60 fod | 18,29 m | 12,0–16,0 | 6.000–8.000 | 6,00–8,00 |
Vigtigt: Værdierne for især 30, 45, 53 og 60 fod er tekniske størrelsesestimater, ikke verificerede maksimalkapaciteter fra konkrete producenter. Effektkolonnen forudsætter 0,5C og ekstern eller tilstrækkeligt dimensioneret inverter. Tallene må ikke anvendes som garanterede leverandørspecifikationer.
Allerede ved 500 kW kan der blive tale om store kabeltværsnit, flere parallelle kabler eller en anden spændingsløsning. Ved 1-2,5 MW vil en mellemspændingstilslutning med transformer ofte være relevant.
De faktiske kabeltværsnit skal beregnes ud fra blandt andet kabellængde, installationsmetode, belastningsprofil, kortslutningsforhold og spændingsfald.
Væsentlig forskel: 20- og 40-fods BESS-containere er etablerede markedsformater. En 60-fods container er derimod en specialkonstruktion, som kræver særskilt dokumentation for transport, bæreevne, brandbeskyttelse og fabrikantens faktiske batterikonfiguration.
Som konkrete markedsreferencer oplyser Solar MD op til 6,5 MWh for sin 40-fods battericontainer, mens Shanghai Electric dokumenterer et anlæg med fire 20-fods battericontainere og samlet 20,064 MWh samt en 10 MW inverter-/transformerstation.
Der findes således ikke et universelt maksimum i MW alene bestemt af containerlængden.
3. Hvem skal godkende en BESS-container?
Der er ikke én myndighed, som godkender samtlige forhold. Følgende instanser skal normalt inddrages.
| Myndighed eller aktør | Opgave |
|---|---|
| Kommunens byggemyndighed | Vurderer byggetilladelse, placering og bygningsreglement |
| Kommunens planmyndighed | Vurderer lokalplan, landzone og eventuelle dispensationer |
| Kommunalt redningsberedskab | Vurderer brandrisiko, adgang og eventuelle særlige brandkrav |
| Lokalt netselskab | Godkender nettilslutning og fastlægger tekniske tilslutningsvilkår |
| Autoriseret elinstallatørvirksomhed | Udfører, kontrollerer og dokumenterer den faste elinstallation |
| Kommunens miljømyndighed | Vurderer eventuelle miljøkrav, herunder støj fra køleanlæg |
| Certificeret brandrådgiver og statiker | Dokumenterer brandforhold og konstruktioner, når reglerne kræver det |
| Forsikringsselskab | Fastlægger eventuelle forsikringsmæssige sikkerhedskrav |
Byggetilladelse
En permanent opstillet BESS-container skal forelægges kommunens byggemyndighed for at få afklaret tilladelseskravet.
Bygningsreglementets § 6d regulerer blandt andet transportable konstruktioner, der opstilles i mere end seks uger. Den konkrete klassifikation af en BESS-container som bygning, transportabel konstruktion eller teknisk anlæg skal dog afklares med kommunen.
Brandgodkendelse og afstand til bygninger
Beredskabsstyrelsen har udarbejdet en særskilt vejledning om brandsikring af større litiumionbatterianlæg og BESS.
Kommunalbestyrelsen kan efter beredskabslovens regler kræve særlige brandforebyggende foranstaltninger. Det sker typisk gennem det kommunale redningsberedskab.
Der findes ikke én generel afstand til hovedhuset eller andre bygninger, der uden videre kan anvendes på alle BESS-containere. Brandmyndigheder skal godkende dette.
Den nødvendige afstand afhænger blandt andet af batterikemi, selvslukning pr. batteri, energiindhold, brandtest, containerens brandmodstand, omkringliggende bygninger og redningsberedskabets adgangsveje.
HUSK: Placeringen skal godkendes brandteknisk, inden betonfundamentet støbes. En afstand på eksempelvis fem meter må ikke behandles som et lovbestemt eller tilstrækkeligt sikkerhedskrav uden en konkret vurdering.
4. Forskel på privat bolig og virksomhed
| Forhold | Privat ejendom | Virksomhed |
|---|---|---|
| Fundament | Statisk projektering | Statisk projektering |
| Byggetilladelse | Konkret kommunal vurdering | Konkret kommunal vurdering |
| Brandforhold | Afhænger af anlæggets størrelse og risiko | Afhænger af anlæggets størrelse og risiko |
| Nettilslutning | Eksisterende stik kan eventuelt benyttes | Kan kræve særskilt krafttilslutning |
| Transformer | Normalt kun ved større effekt | Ofte relevant ved MW-anlæg |
| Elhandel og netydelser | Muligt afhængigt af aftale og tekniske krav | Muligt afhængigt af aftale og tekniske krav |
| Særlige miljøkrav | Konkret vurdering | Konkret vurdering |
En 20-fods container er i sig selv ikke en angivelse af den elektriske kapacitet. Der kan eksempelvis være 1 MWh eller 5 MWh batterier i en container, mens invertereffekten varierer betydeligt. Derfor kan to containere med samme størrelse have meget forskellige tilslutningsomkostninger.
5. Hvilke dokumenter skal udarbejdes?
For et større anlæg vil jeg anbefale at samle følgende projektdokumentation:
- Situationsplan med container, bygninger, afstande og adgangsveje.
- Jordbundsundersøgelse og statiske fundamentberegninger.
- Producentens installations- og fundamenttegninger.
- Brandteknisk risikovurdering med beredskabsplan.
- Elektrisk enstregsdiagram med inverter, beskyttelse og nettilslutning.
- Kabelplan, kabelberegninger og jordingsprojekt.
- Nettilslutningsaftale med lokalt netselskab.
- Idriftsættelsesprotokol og dokumentation for relevante sikkerheds- og beskyttelsestests.
Netvirksomhedens tekniske krav er væsentlige, fordi et batterianlæg både kan trække elektricitet fra nettet og levere elektricitet tilbage.
6. Hvad skal afklares før bestilling?
Det er især tre oplysninger, der bestemmer den endelige installation:
- Kapacitet fra ens eludbyder skal bekræftes skriftligt med fradrag for eget forbrug -10%
- Ovenstående krav og preliminære krav skal godkendes af myndigheder
- Myndighedsgodkendelse til tilslutning til elnettet
Lovgrundlag og myndighedskilder
De vigtigste verificerede kilder er:
- Bygningsreglementet BR18, §§ 6b-6e
- Beredskabsloven, lovbekendtgørelse nr. 1741 af 19. december 2025
- Beredskabsstyrelsens vejledning om brandsikring af BESS
- Sikkerhedsstyrelsens regler om autoriserede elinstallatørvirksomheder
Det mest afgørende er at få netselskabets forhåndsvurdering og kommunens brand- og byggemæssige vurdering, før der bestilles et tilbud på BESS containere eller andre installationer, og lang tid før der støbes fundament eller graves kabelrender. Dermed undgår man at etablere et anlæg, som senere kræver flytning, større transformer eller ændret brandmæssig placering.
